Сухая стяжка пола своими руками

,

Содержание

  1. Подготовка поверхности пола
  2. Водоизоляционный слой
  3. Подготовка и насып базы
  4. Установка гипсоволокнистых листов
  5. Заключительные работы

Для того чтоб хоть какое напольное покрытие прослужило Вам длительно, нужно верно и отменно выполнить целый ряд работ по формированию базы пола и следующей облицовки.

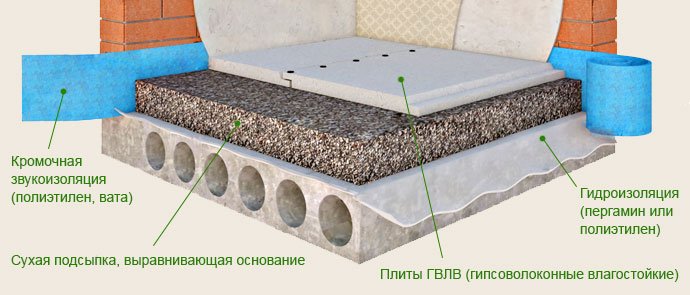

При ремонте либо укладке нового пола главной задачей является формирование надежной и ровненькой поверхности. Для этих целей употребляется процесс формирования стяжки.Сухая стяжка пола своими руками

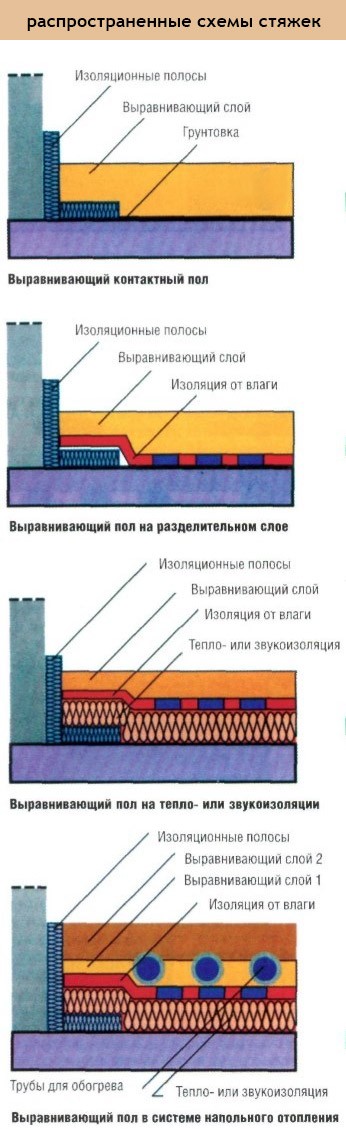

Стяжка делается 2-мя различными методами: сухая стяжка пола и влажная. Влажная стяжка — это всем популярная заливка основания пола бетоном. Это трудозатратный процесс, требующий использования дополнительного оборудования и занимающий до 28 дней на проведение всех шагов.

Мы же разглядим устройство сухой стяжки пола. В примитиве, сухая стяжка является процессом укладки специального листового материала на базу, сформированную из насыпи изоляционного материала. Из-за того что все материалы достаточно легкие и нет необходимости в замешивании огромного количества цементных смесей, такую стяжку просто и стремительно можно сделать своими руками.

Разглядим подробнее, как реализуется разработка сухой стяжки пола, также ряд аспектов, которые посодействуют облегчить работу.

Подготовка поверхности пола

Сперва снимается старенькое напольное покрытие, если речь идет о ремонте пола в древнем здании. Снимать следует само покрытие и следом элементы старенькой стяжки до основания.

Сухая стяжка пола своими рукамиВ случае если меж плитами перекрытия есть огромные щели либо какие-нибудь повреждения, нужно их кропотливо заделать цементным веществом или особыми ремонтными растворами. Не стоит пробовать сравнять углубления либо перекосы образованные неровно подогнанными плитами, исправление всех этих неровностей задачка насыпного слоя.

Поверхность пола очищается от мусора и грязищи. Уборку поверхности лучше проводить сухим способом, разве что только немного увлажнив для уменьшения количества поднимаемой пыли. Перед последующим шагом пол должен быть сухим и незапятнанным.

На стенке по периметру комнаты принципиально отметить уровень, на который будет подниматься стяжка, также проставить дополнительные заметки на высоте, к примеру, в 20 см выше уровня пола. Это пригодится в предстоящем.

Водоизоляционный слой

Этот шаг максимально важен. Фактически все недочеты сухой стяжки пола сводятся к случаю, когда по любым причинам вода проникнет в слой насыпи, что приведет к его набуханию, и, как следствие, деформации всего напольного покрытия. Это не является минусом, просто нужно отменно проложить гидроизоляцию, которая предупредит попадания воды в стяжку снаружи помещения.

В качестве материалов для парогидроизоляции употребляется полиэтиленовая пленка шириной 200 мкм. В случае если база под сухой стяжкой — это древесный настил, лучше подойдет целлюлозная бумага с пропиткой битумом.

Материал изолятора укладывается с заходом на стенку высотой немногим больше, чем уровень нужной стяжки. Это приблизительно 6 см.

Полосы целофана укладываются с заходом на примыкающие на 15-20 см. Укреплять пленку следует только в верхних точках захода на стенку. Ведь любые крепления по плоскости пола повредят целостность гидроизоляции.

Для последующего шага нам потребуются полосы шириной равной глубине сухой стяжки из пенополиэтилена либо узкой минеральной ваты. Данные полосы закрепляются по всему периметру стенок поверх участков пленки, которые заходят на стенки. Они нужны для амортизации неминуемых термических деформаций пола и для надежной шумоизоляции.

Подготовка и насып базы

В качестве материала насыпи идеальнее всего подойдет крошка керамзита с величиной частиц от 1 до 5 мм. За счет существенного разбега в размере частиц песок керамзита плотно и умеренно уляжется по всей поверхности пола.

Умеренно распределить насыпь нужно при помощи специальной рейки либо же правила, того же, какой употребляют для оштукатуривания стенок. Корректность выполнения этого шага определяет то, как сделать сухую стяжку пола совершенно ровненькой. Для этой цели идеальнее всего использовать систему маячков. В качестве маячков будут выступать или особые маячковые профиля, которые на данный момент не неувязка достать, или древесные рейки схожей ширины.

В эталоне это будет маячковая рейка, укрепленная на древесной широкой рейке (ширина приблизительно 5-7 см).

На пол поверх пленки высыпается нужное количество песка керамзита. Ориентироваться можно по изготовленным ранее отметкам уровня. Керамзита нужно насыпать на толщину в 20-25 мм ниже уровня (находится в зависимости от толщины применяемых гипсоволокнистых листов).

Располагаем под одной из стен рейку с маячковым профилем поверх керамзита и, ориентируясь по отметкам на стенке, углубляем, пока верхняя граница маячка не окажется на требуемом уровне. Вторую рейку располагаем параллельно первой на расстоянии на 20 см наименьшим, чем планка для выравнивания либо правила.

Проводя правилом по маячкам, выравниваем поверхность, начиная с далеких углов комнаты. Окончить выравнивание следует около входной двери.

Установка гипсоволокнистых листов

Поверхность сухой стяжки формируется из гипсоволокнистых листов (ГВЛ). Они представляют собой спрессованную смесь гипса с распущенными целлюлозными волокнами. Материал более крепкий, чем гипсокартон. Для соединения листов меж собой употребляется фальцевая кромка. В месте захода кромки на примыкающий лист соединение проклеивается особым клеем и закрепляется саморезами.

Укладывать листы следует начинать от входной двери. Для укладки первых листов может потребоваться место поверх насыпи. Чтоб не разрушить ровненькую поверхность, поверх насыпи ложится лист ГВЛ не меньше 50х50 см, чтоб на него можно было встать, не промяв насыпь.

Один за одним листы укладывают на насыпь. Саморезами следует прокручивать все места соединений с частотой в каждые 5 см.

Заключительные работы

Листы стяжки уложены на пол и накрепко скреплены. После чего можно обрезать канцелярским ножиком выступающую часть полосы изолятора по периметру пола. Уже зависимо от того, какое окончательное напольное покрытие будет употребляться, проводят еще ряд нужных мероприятий.

  • В случае если сухая стяжка употребляется в ванной комнате либо на кухне, то нужно провести установку еще 1-го слоя гидроизоляции. Это либо пленка либо битумное покрытие.
  • Если это просто укладка кафеля в коридоре либо жилой комнате, то никаких дополнительных действий не требуется. Кафель просто укладывается при помощи клеящих составов поверх стяжки.
  • Если употребляется, какое угодно другое покрытие (пробковое, линолеум, наливные и т.п.), тогда соединения меж листами ГВЛ и все шляпки саморезов следует закрыть, используя подобающую шпаклевку. Для покраски и совсем всю поверхность вскрывают грунтующими и шпаклюющими составами для обеспечения ровненькой, гладкой и равномерной поверхности.

Делается сухая стяжка пола своими руками в течение 1-го денька. В конечном итоге выходит готовая поверхность для последующих отделочных работ. Но лучше дать сухой стяжке отлежаться день. За этот период времени уйдут все вероятные напряжения в материале, и высохнет совсем клей.
